Armazenagem e transbordo
Área coberta para carga paletizada, big bag, bobina e granel ensacado, com pé-direito que aceita empilhamento e circulação de empilhadeira.
Cobertura de grande vão livre em estrutura treliçada e lona vinílica, dimensionada por projeto. Resolve o problema que a obra civil não resolve no prazo: área coberta em semanas, montada sobre o piso que já existe, e reversível quando o contrato termina.
A alternativa real não é outro lonado: é construir. Estas são as três diferenças que decidem, e nenhuma delas é preço de metro quadrado.

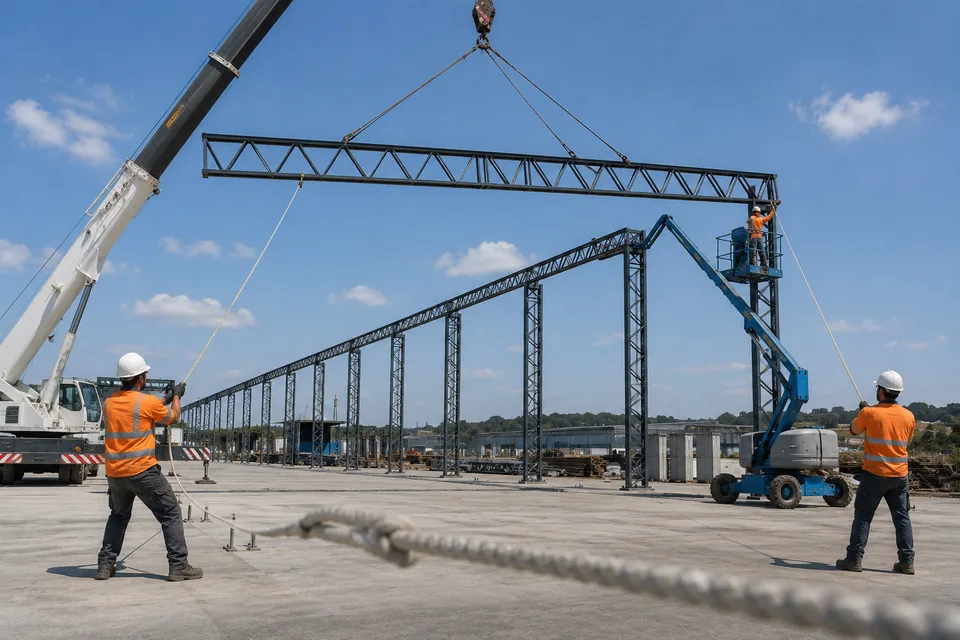

A montagem de uma cobertura de 4.000 m² leva cerca de 15 dias, contados da chegada da estrutura ao pátio. A diferença para a obra convencional não está na execução: está no que vem antes — projeto aprovado, licenciamento e a cadeia de suprimento da obra metálica.

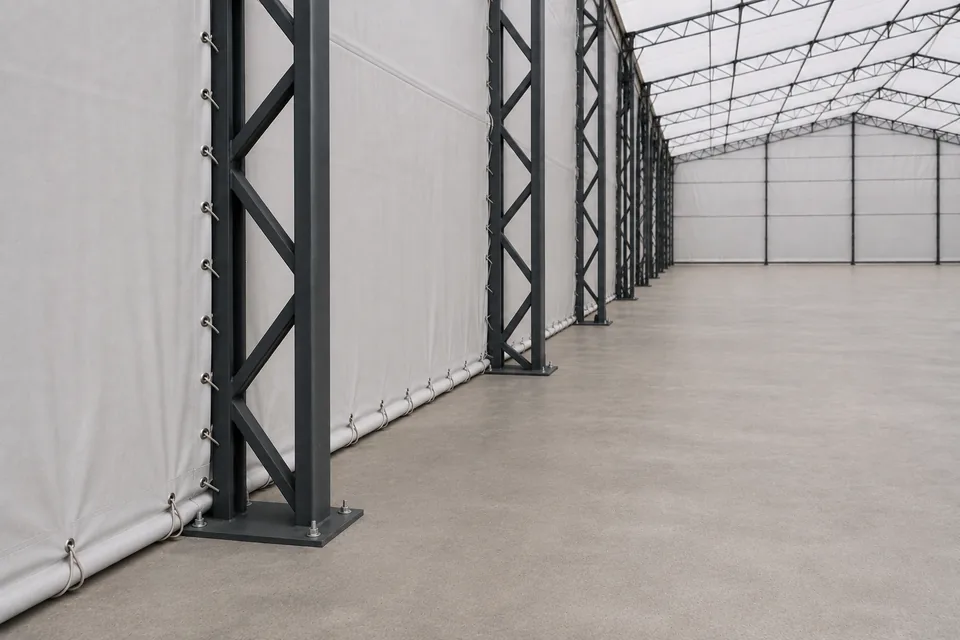

Onde já existe piso nivelado — laje, concreto ou pátio preparado —, as colunas são ancoradas direto: não há escavação, bloco nem espera de cura. Onde não existe piso, é preciso executar uma base de concreto para fixação das colunas. A visita técnica define qual é o caso antes de qualquer proposta.

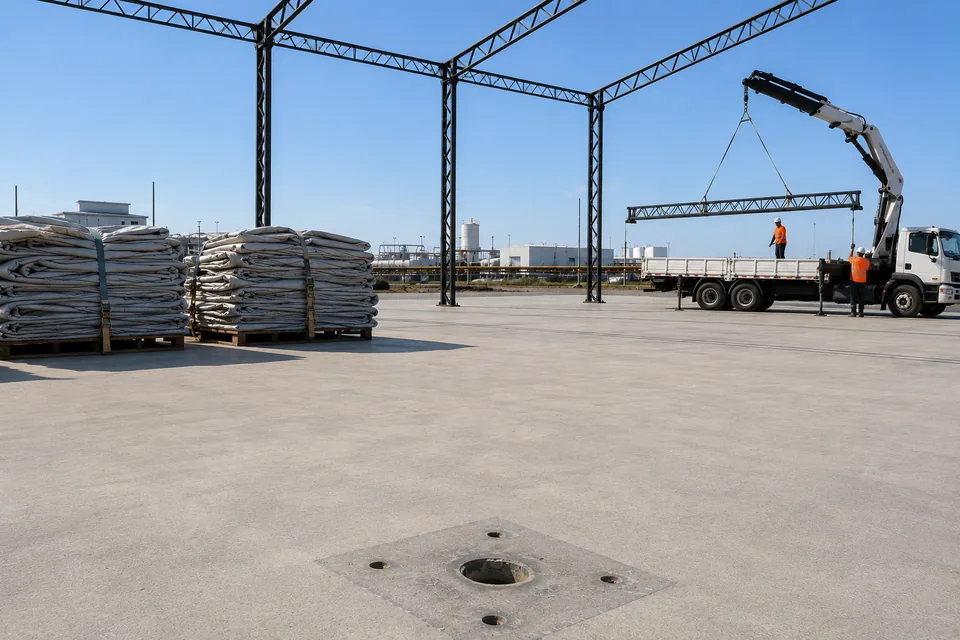

Terminado o contrato, a estrutura é desmontada e o pátio volta ao que era. É a diferença entre ocupar uma área por um período determinado e construir sobre ela em definitivo.
O que muda de um caso para outro não é a estrutura: é o vão, o pé-direito e a posição das portas, definidos pela operação que vai acontecer embaixo.

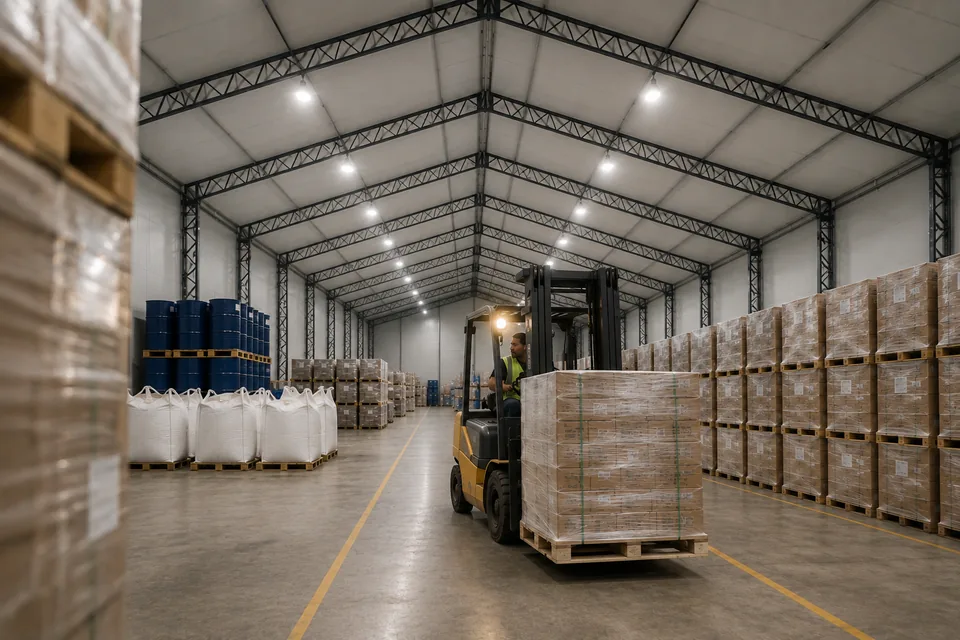

Área coberta para carga paletizada, big bag, bobina e granel ensacado, com pé-direito que aceita empilhamento e circulação de empilhadeira.
Cobertura montada para a janela da parada e desmontada ao fim dela, protegendo serviço e equipamento sem imobilizar área construída o ano inteiro.

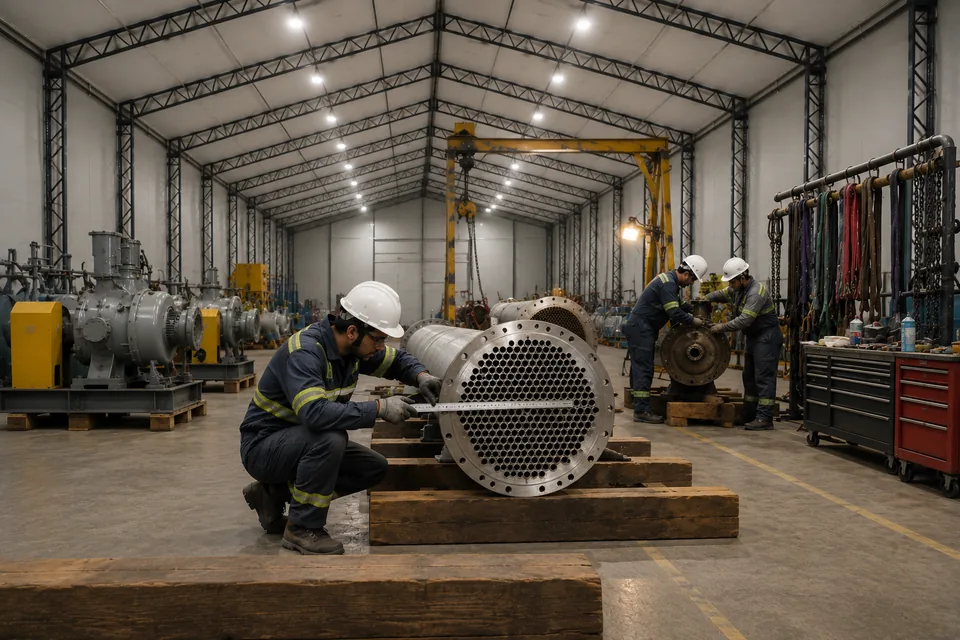

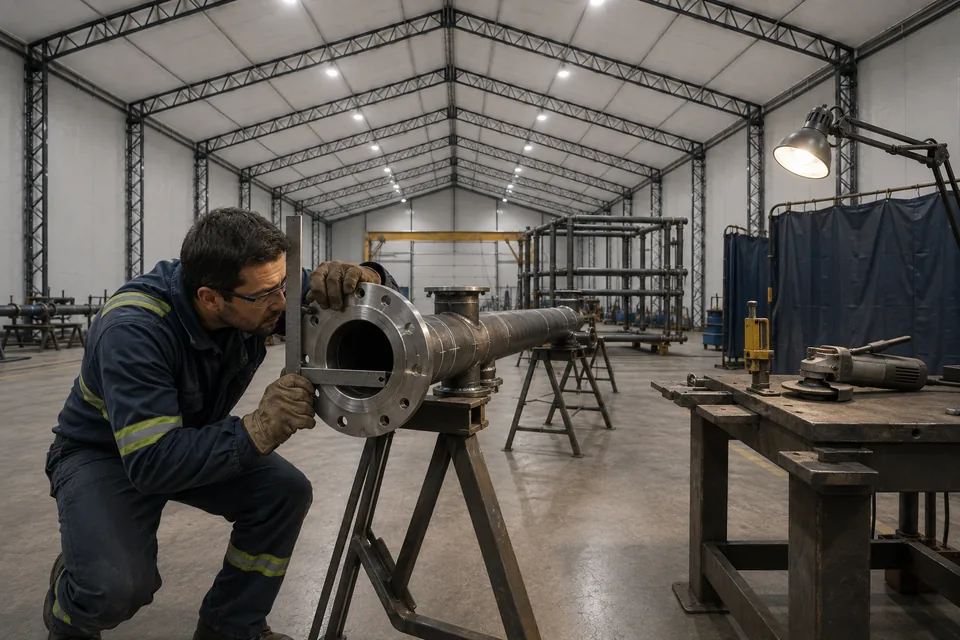

Frente de trabalho coberta para pré-montagem eletromecânica, caldeiraria e preparação de conjunto antes da instalação definitiva.

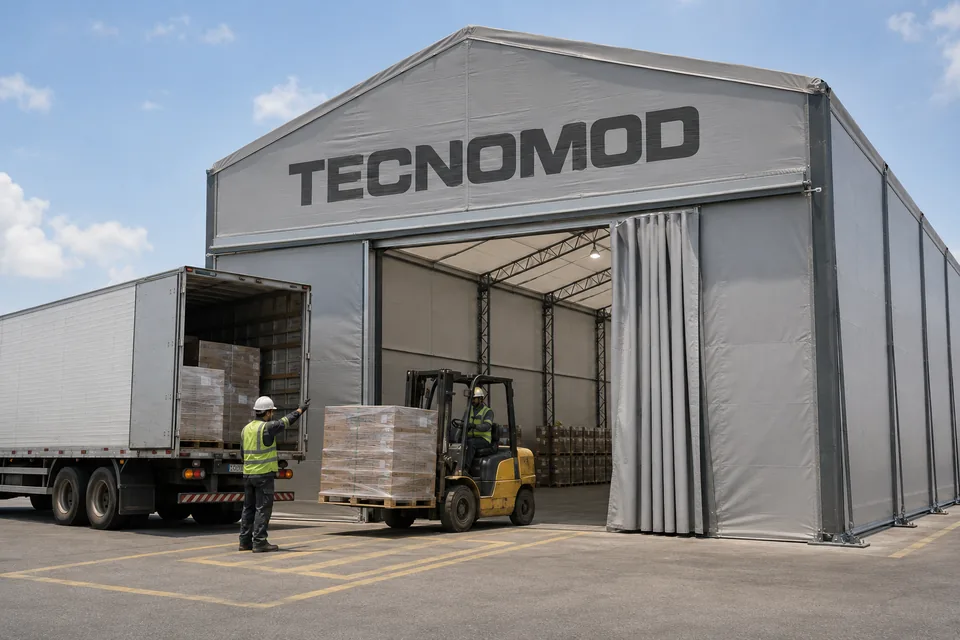

Operação de recebimento, conferência e expedição sob cobertura, com porta dimensionada para a entrada do veículo que a operação usa.

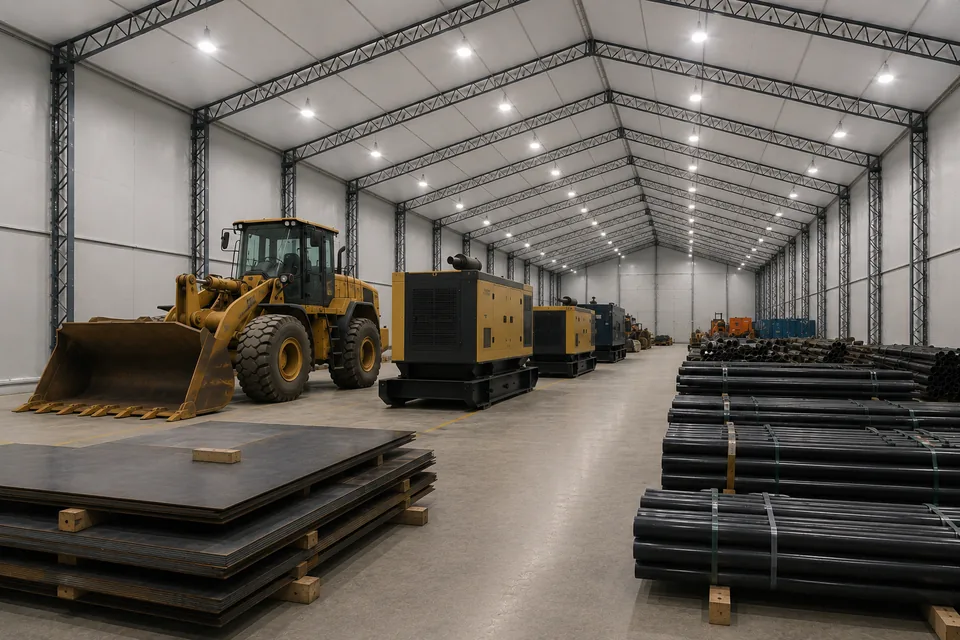

Guarda de máquina, insumo e material sensível a chuva e sol direto, em pátio que não tem área construída disponível.
Extensão de galpão existente durante pico de demanda, safra ou obra, sem licenciamento de ampliação e sem imobilizar capital em construção.
O vão livre deixa de ser vantagem e passa a ser condição quando o que entra embaixo da cobertura é uma aeronave: rotor não divide sala com pilar. Nessa configuração a testeira inteira abre, em folhas de lona que recolhem para os dois lados, em vez da porta de serviço do galpão logístico.
É a mesma estrutura, o mesmo sistema de montagem e o mesmo sistema de ancoragem — o que muda é o vão da abertura e o dimensionamento da altura livre. A Tecnomod tem uma unidade nessa configuração operando como hangar em aeroclube, prova de que a solução chega a lugar onde obra civil é cara e demorada.
Galpão lonado não tem medida de catálogo como o contêiner de 6 e 12 metros. O que existe é uma lógica de crescimento — e ela é o que interessa para planejar a área.
A cobertura é de duas águas, com travejamento no vão central a cada 5 m. É esse travejamento que define o módulo: o comprimento cresce de 5 em 5 metros, nos dois sentidos, sem trocar a estrutura já montada. Quem começa com uma área e precisa de mais no ano seguinte amplia, em vez de recomeçar.
A largura é o vão livre — sem pilar intermediário, porque pilar no meio do galpão inutiliza corredor de empilhadeira e quebra o plano de armazenagem. O pé-direito é definido pela operação: altura de empilhamento, altura do veículo que entra e altura do equipamento que trabalha embaixo.
Configuração de referência, para dar escala: 40 × 100 m com pé-direito de 6 m, o que resulta em 4.000 m² de área coberta com vão livre e uma porta retrátil de 5 × 5 m. Não é um padrão de catálogo — é um projeto executado nessa medida.
O que integra o fornecimento e o que é orçado à parte, separado de forma explícita — porque é aí que orçamento de cobertura costuma escorregar.
A Tecnomod responde pelo projeto, transporte, montagem e desmontagem, em contrato único. O cliente trata com um fornecedor do começo ao fim, e não com uma cadeia de prestadores em sequência.
A mobilização de munck, plataforma articulada e empilhadeira para a montagem faz parte do escopo. Calha, canaleta e duto de captação de águas pluviais são opcionais, e vale decidir no projeto, porque dependem da drenagem que o pátio já tem.
A comparação honesta inclui onde a obra convencional ganha. Se a cobertura é definitiva e a operação vai ficar ali por vinte anos, construir é a decisão certa.
| Galpão lonado | Obra metálica convencional | |
|---|---|---|
| Prazo até operar | Cerca de 15 dias de montagem para 4.000 m² | Meses, somando projeto, fundação e execução |
| Base | Ancoragem no piso existente; sem piso, base de concreto para as colunas | Bloco, sapata e tempo de cura, com piso ou sem piso |
| Licenciamento | Não exige habite-se; área tratada como transitória | Projeto aprovado e habite-se |
| Investimento | Locação mensal, sem imobilizar capital | CAPEX imobilizado no ativo |
| Reversibilidade | Desmontada ao fim do contrato; o pátio volta ao que era | Permanente |
| Ampliação | Módulos de 5 m no comprimento, nos dois sentidos | Nova obra e novo licenciamento |
| Fechamento | Lona vinílica, substituível | Alvenaria ou telha, com maior vida útil |
Se a necessidade é de escritório, vestiário, refeitório ou almoxarifado fechado e climatizado, e não de cobertura de grande vão, a linha indicada é o container modular habitável ou o container depósito.
Se a sua pergunta não estiver aqui, o WhatsApp responde de segunda a sexta, das 8h às 18h.
Não há tamanho de catálogo: o galpão é dimensionado por projeto. O sistema construtivo é ampliável nos dois sentidos do comprimento, em módulos de 5 m, o que permite crescer a cobertura sem trocar a estrutura. Uma configuração de referência é 40 × 100 m com pé-direito de 6 m, o que dá 4.000 m² de área coberta com vão livre.
Depende do que já existe no local. Onde há piso nivelado — laje ou concreto —, não há fundação a fazer: as colunas são ancoradas ao piso por cantoneira fixada e estaqueada, sem escavação, sem bloco e sem espera de cura. Onde não há piso, é necessário executar uma base de concreto para fixação das colunas. A visita técnica é o que define qual dos dois casos é o seu, e ela acontece antes da proposta.
Sim, mediante visita técnica prévia. A visita é o que define se a área recebe a estrutura como está ou se há nivelamento e preparo antes da montagem.
Cerca de 15 dias para uma cobertura de 4.000 m², contados da chegada da estrutura ao pátio, em condição climática favorável. A montagem usa munck, plataforma articulada e empilhadeira.
Não. A estrutura é desmontável e tratada como área transitória, o que dispensa habite-se. A tributação municipal e eventual exigência do corpo de bombeiros dependem do município e do uso, e devem ser confirmadas com a prefeitura do local de instalação.
Não. O vão é livre, sem pilar intermediário — o travejamento fica no vão central da cobertura, a cada 5 m, e não interfere na circulação nem no empilhamento embaixo.

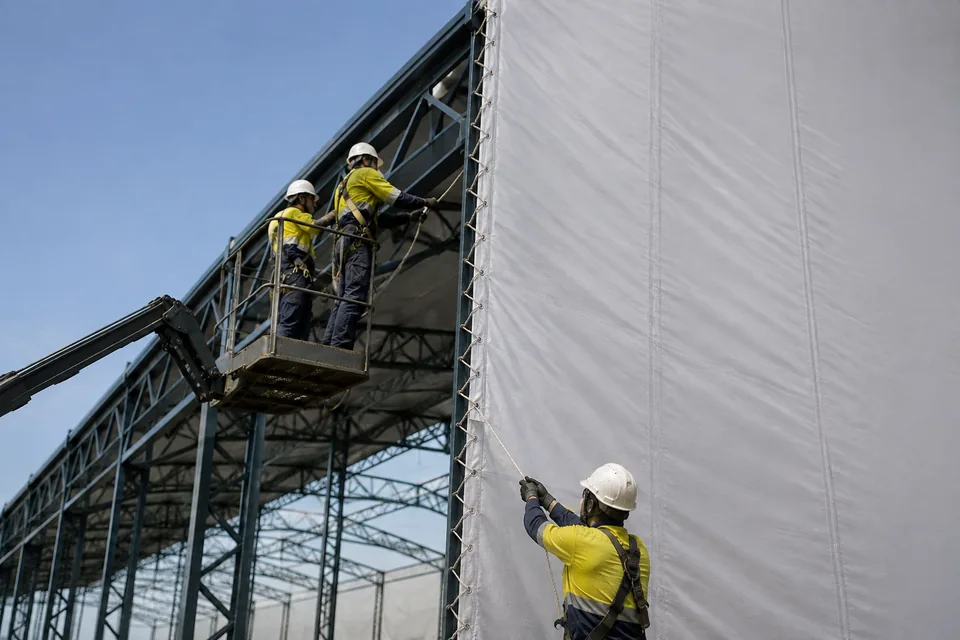

Por amarração. A borda de cada pano tem uma bainha reforçada com ilhoses, e uma corda é passada em zigue-zague por eles e pela estrutura, formando uma sequência de Xs que puxa o pano contra o perfil. É um sistema simples e reparável em campo: se um pano precisa sair, ele sai sem desmontar estrutura.

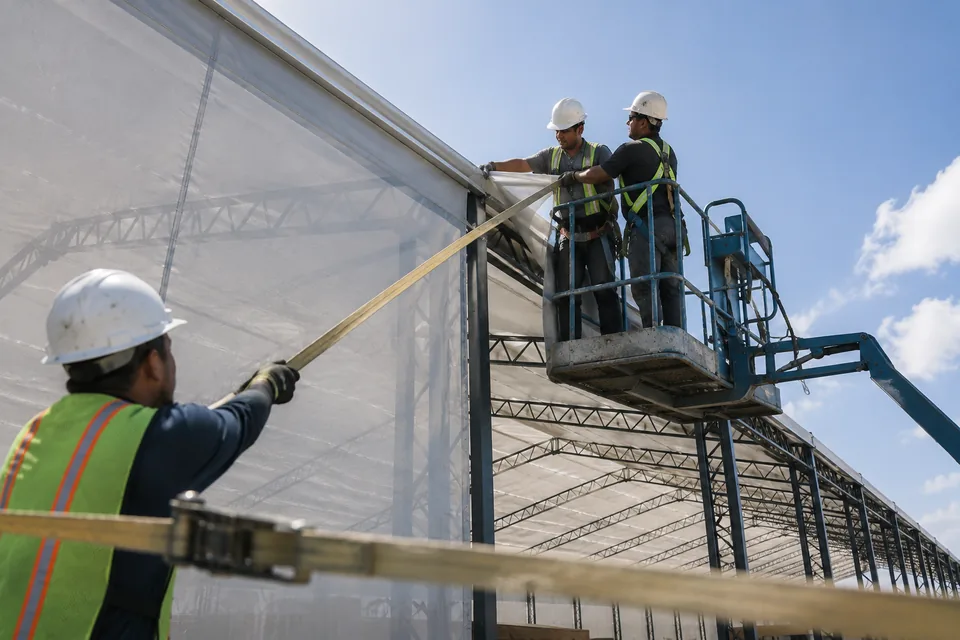

Lona vinílica, em tecido de poliéster de alta tenacidade revestido de PVC nas duas faces, modelada e soldada por alta frequência. É impermeável e recebe tratamento antimofo, anti UVA/UVB com sistema black-out e autoextinguível. O fechamento lateral e frontal segue a mesma especificação.
Sim. O sistema construtivo permite ampliar nos dois sentidos do comprimento, em módulos de 5 m, sem substituir a estrutura já montada.
Não. Calha, canaleta e duto de captação de águas pluviais são opcionais e orçados à parte. Vale definir isso no projeto, porque depende do piso e da drenagem que já existe no pátio.
Os dois. Em locação, projeto, transporte, montagem e desmontagem entram em contrato único. Em venda, o escopo é acertado caso a caso.
Informe a área que precisa cobrir, o pé-direito necessário, o tipo de piso do local e o prazo de uso. Com isso o comercial já devolve uma configuração, e não uma faixa de preço genérica.
Este site não usa cookies e não carrega rastreador de terceiros. Pedimos permissão para guardar um único registro no seu navegador: como você chegou até aqui, para saber quais campanhas funcionam. Recusar não muda nada no funcionamento do site. Ler a política.
