Ponte modular de aço
Doze metros de travessia em quatro dias. A ponte chega da fábrica montada, viaja sobre carreta e é içada para a posição — sem canteiro de obra, sem concretagem no local e sem cura para esperar. Enquanto a obra convencional leva de três a doze meses com o acesso interrompido, aqui o tráfego é liberado no quarto dia. E é modular de verdade: cada módulo tem 12 m e 2,40 m de largura de tráfego, e a travessia cresce a partir daí — dois lado a lado viram 4,80 m. Locação ou venda, e a ponte pode ser retirada e reinstalada em outro ponto.
O caro não é a ponte. É a travessia fechada.
Enquanto o acesso está cortado, alguém está pagando a conta todo dia. A safra que não sai da fazenda. O distrito que ficou sem escola e sem posto de saúde. O caminhão que faz quarenta quilômetros a mais para dar a volta. A frente de serviço que espera abastecimento. A rota do leite que não passa.
É por isso que a comparação relevante não é entre o preço de uma ponte e o de outra: é entre quatro dias e três a doze meses de acesso interrompido. Multiplique o custo diário pela diferença e a conta se resolve sozinha.
A ponte modular existe para encurtar esse intervalo. Ela é fabricada na indústria, entregue montada e instalada no lugar — não construída nele.
Cresce nos dois sentidos
Aqui “modular” não é adjetivo de folheto. Cada módulo tem 12 metros de comprimento e 2,40 m de largura de tráfego — e a travessia se compõe a partir dele, tanto em largura quanto em comprimento. A ponte se ajusta ao ponto, e não o contrário.
Um módulo — 2,40 m
Uma pista de tráfego, um veículo por vez. É a configuração que resolve a maioria das travessias rurais, dos acessos de canteiro e das vias de serviço.
Dois lado a lado — 4,80 m
Dobra a largura de tráfego e muda a conversa em via municipal, onde é preciso passar nos dois sentidos ou abrir espaço para o pedestre.
Mais módulos, mais travessia
A composição continua a partir daí, tanto em largura quanto em comprimento — cada módulo tem 12 metros. O arranjo é definido no projeto de cada ponto.

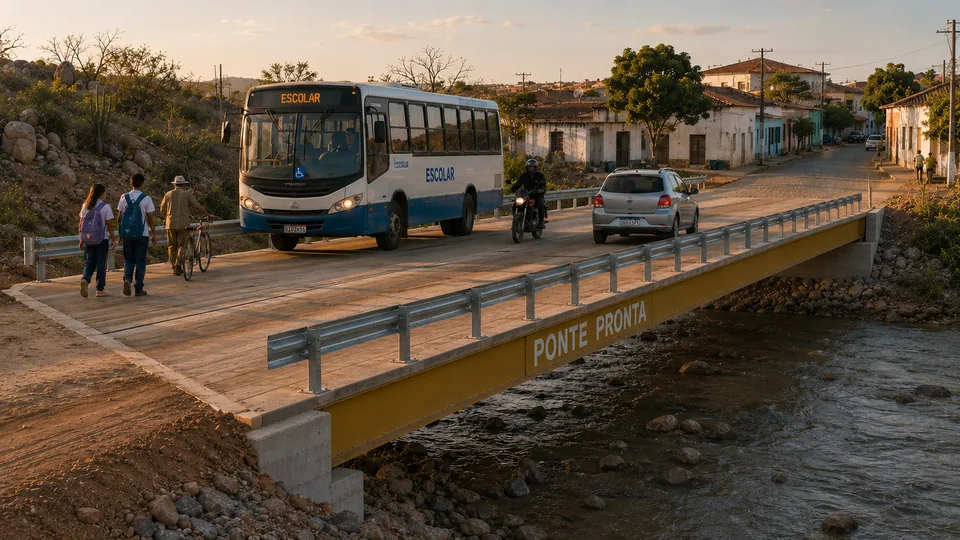

Os dois módulos lado a lado na entrada de um povoado: ônibus escolar, motocicleta, carro e pedestres atravessando ao mesmo tempo. Vista de cima, a junta central divide o tabuleiro em duas pistas. Largura e vão da sua travessia são fechados na vistoria, com a engenharia da Tecnomod.
Quatro dias, e é honesto dizer de onde eles contam
O prazo é real, mas tem um marco inicial: as cabeceiras concluídas. A partir daí, a ponte não é construída no local — ela é entregue e lançada.
Dia 1 — vistoria e projeto
Visita ao ponto de travessia, levantamento do vão, do acesso e da cota, e projeto da instalação.
Dia 2 — transporte e mobilização

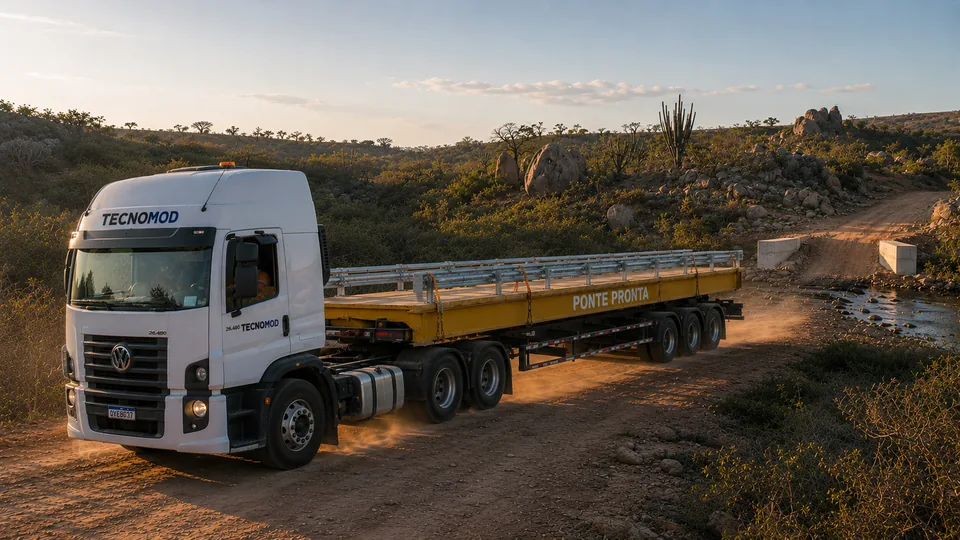

A ponte sai da fábrica montada e viaja sobre carreta. Chega ao local junto com o guindaste e a equipe.
Dia 3 — lançamento

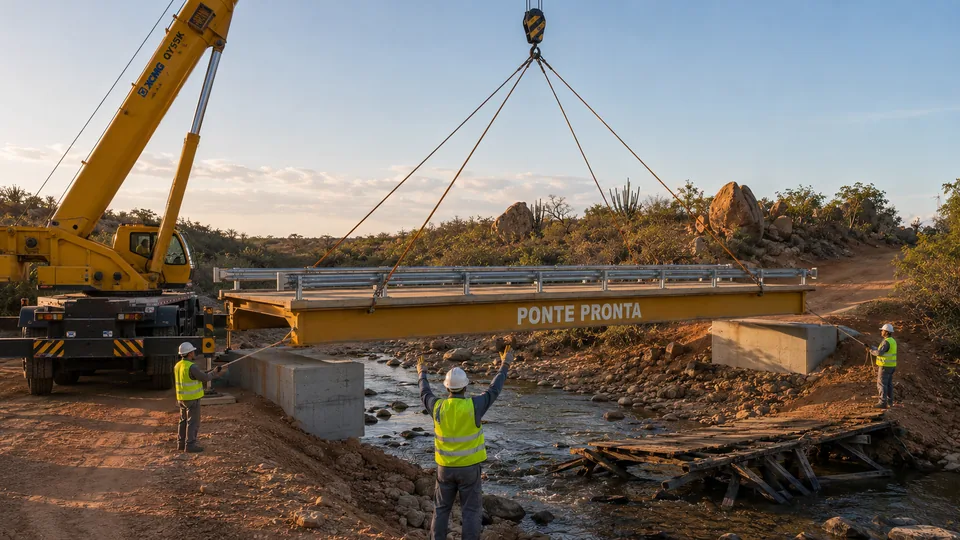

Içamento, assentamento sobre as cabeceiras, alinhamento e fixação. Tudo em um dia.
Dia 4 — tráfego liberado
Rampas de acesso posicionadas, travessia conferida e aberta. A obra convencional equivalente levaria de três a doze meses.

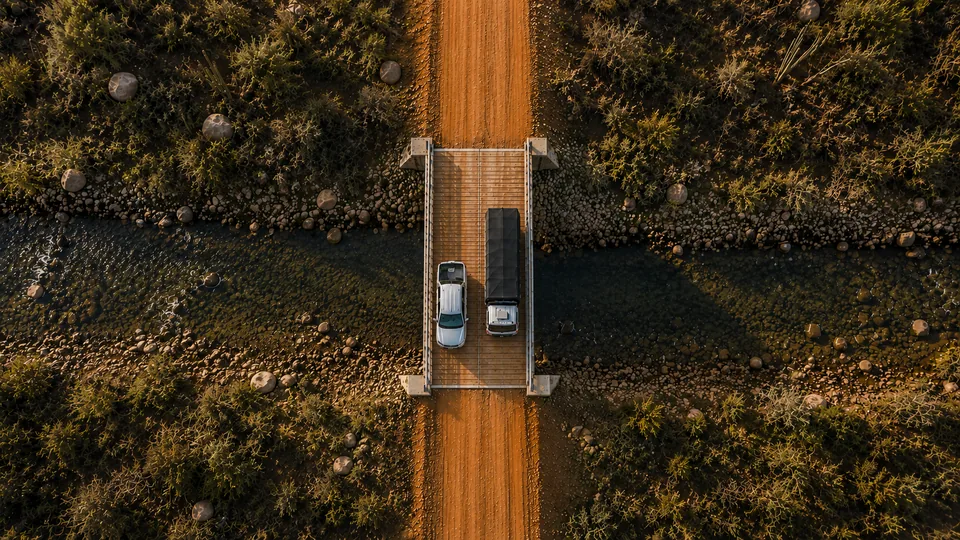

À esquerda, o marco zero: as duas cabeceiras concluídas e o vão ainda aberto. À direita, o dia 3. Se o encontro ainda precisa ser executado, some o prazo da cabeceira, que depende do tipo de solo e da cota do ponto — e que a Tecnomod também pode executar. A ponte em si não é o gargalo: ela sai da fábrica montada.
Quatro diferenças que aparecem no contrato
Não é uma discussão de engenharia: é de prazo, de orçamento e do que sobra no fim. As quatro valem para qualquer travessia, do acesso de fazenda ao desvio de canteiro.
Prazo
Quatro dias de lançamento, contra três a doze meses de obra convencional de concreto.
Tráfego durante a execução
Liberado assim que a ponte está posicionada. Na obra convencional, a travessia fica interrompida do começo ao fim.
Orçamento
Preço fechado antes de começar. Obra em campo depende de fundação, de chuva e de imprevisto de terreno — e é onde o orçamento estoura.
Fim do uso

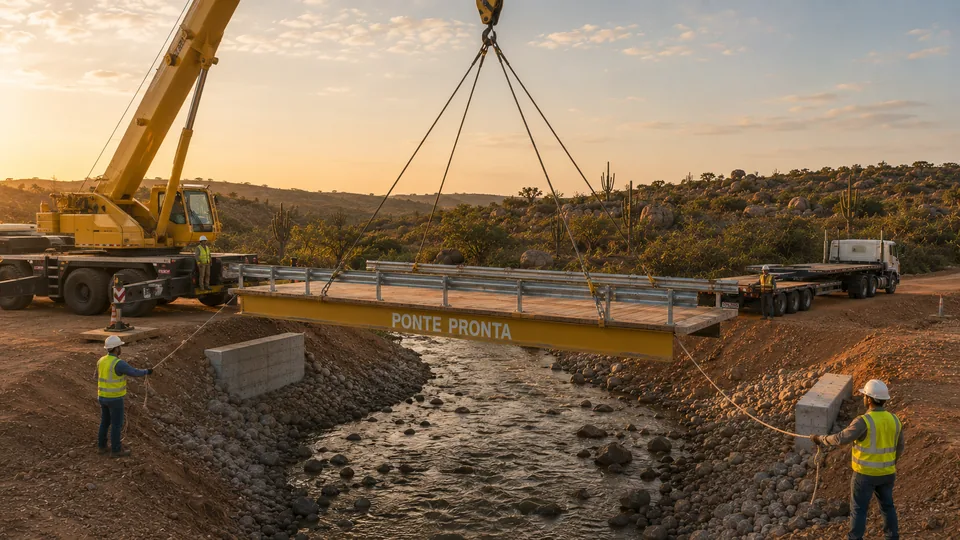

A ponte sai inteira e a área volta livre. Estrutura de concreto fica para sempre, mesmo quando a necessidade era temporária.

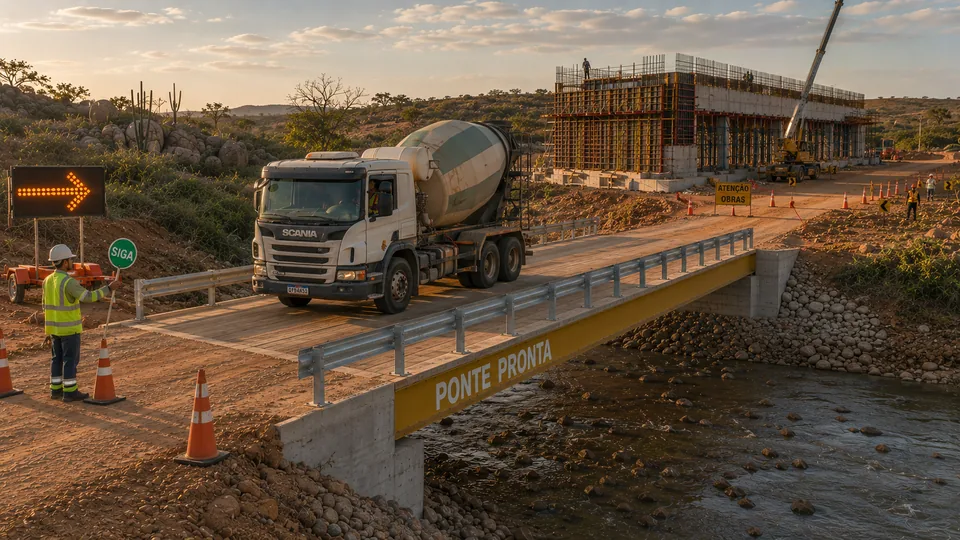

À esquerda, as duas soluções no mesmo canteiro: a modular já carregando tráfego enquanto a estrutura de concreto ainda está em fôrma. À direita, o fim do uso — a ponte sai inteira, a carreta espera e a área volta livre.
O que você precisa saber antes de pedir orçamento
Medida, carga de projeto, o que a instalação exige do local e como se contrata. O detalhamento construtivo é definido no projeto de cada travessia, com a engenharia da Tecnomod.
Um módulo
- Comprimento
- 12 metros
- Largura de tráfego
- 2,40 m
- Largura total
- A mesma de um container ISO — por isso viaja em carreta comum
- Estrutura
- Aço estrutural, com deck em madeira de lei
- Proteção lateral
- Defensa metálica galvanizada nos dois lados
- Peso aproximado
- 4,5 toneladas — o que define o guindaste do lançamento
Quando precisa ser maior
- Dois módulos lado a lado
- 4,80 m de largura de tráfego — passagem nos dois sentidos
- Mais largura
- A composição continua a partir daí, conforme o projeto da travessia
- Mais comprimento
- Os módulos de 12 m se associam; a solução de apoio para o vão maior é definida no projeto
- Como se decide
- Na vistoria, a partir do vão a vencer e do veículo que vai passar
Carga de projeto
- Trem-tipo
- TB-450 da ABNT NBR 7188:2013 — a classe 45, mesma usada no projeto de ponte rodoviária no Brasil
- Na prática
- Atravessa caminhão carregado, carreta, colheitadeira e maquinário agrícola
- Responsabilidade técnica
- Projeto com ART, conforme o escopo contratado
Instalação
- Prazo
- 4 dias, contados a partir das cabeceiras concluídas
- Cabeceiras
- Executadas pelo cliente ou pela Tecnomod, conforme o escopo contratado
- Equipamento
- Transporte sobre carreta e lançamento com guindaste
- O que o local precisa ter
- Acesso da carreta até a margem e área firme e livre para o guindaste patolar
Contratação
- Regime
- Locação ou venda
- Relocação
- A ponte pode ser retirada e reinstalada em outro ponto
- Abrangência
- Bases em Fortaleza e Paulínia, com atendimento em todo o Brasil
- Atendimento
- Comercial de segunda a sexta, das 8h às 18h
Requisito específico de proteção lateral ou de acabamento é avaliado caso a caso. Na vistoria, a engenharia fecha a composição da travessia — quantos módulos, em que arranjo — e confirma o dimensionamento para o veículo que vai passar naquele ponto.
Seis travessias, o mesmo problema
Em todas elas, o que está em jogo não é construir uma ponte: é reabrir um acesso. Muda o dono do problema e muda quem paga a conta — o resto é igual.
Acesso rural e agrícola
Travessia que decide se a safra sai ou não sai da fazenda. Bitrem carregado, época de chuva e um mata-burro que já não aguenta — é a aplicação mais direta do produto.

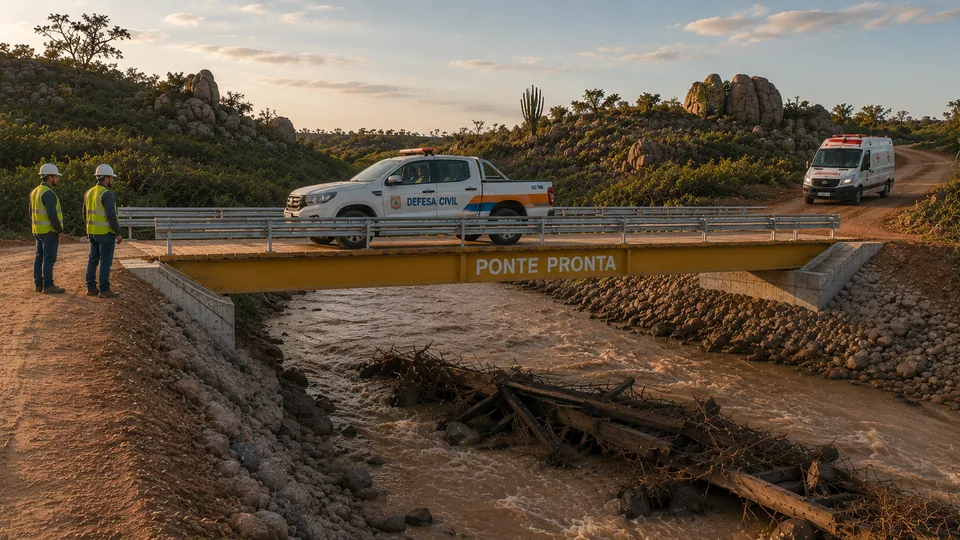

Emergência e enchente
Ponte que caiu na cheia isola distrito, escola e posto de saúde. Quatro dias contra três a doze meses de obra é a diferença entre religar o acesso nesta semana ou no ano que vem.
Via municipal e estrada vicinal
Município com dezenas de travessias em madeira e orçamento anual limitado: resolve uma por vez, com preço fechado e sem canteiro de obra. Onde a via precisa passar nos dois sentidos, entram dois módulos lado a lado.

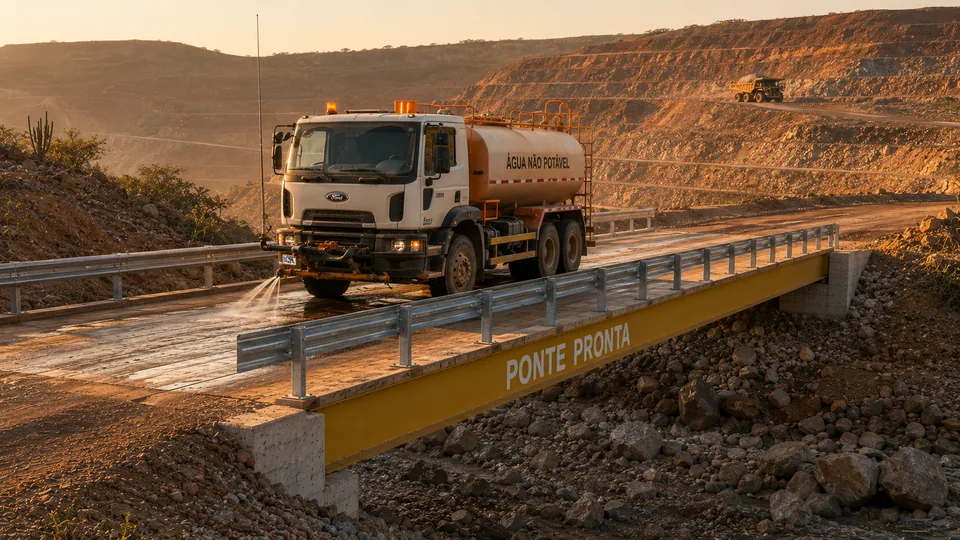

Mineração e via de serviço
Travessia de talvegue em via interna que muda conforme a lavra avança. A ponte acompanha: sai de um ponto e é reinstalada em outro.
Canteiro de obra e desvio de tráfego
Acesso provisório enquanto a obra definitiva acontece, ou desvio para manter o tráfego liberado durante a intervenção na ponte existente.
Indústria e logística interna
Ligação entre áreas de uma mesma planta, travessia de canal e acesso a pátio que hoje obriga o caminhão a dar a volta pela via pública.
Duas rotas, e a diferença está no recorte do objeto
É onde a maior parte dos processos trava. A ponte pode ser contratada como bem ou como obra, e a escolha muda a modalidade, o prazo e a possibilidade de usar registro de preços. Abaixo, o que a Lei 14.133/2021 diz sobre cada caminho.
- Rota 1 — a ponte como bem
- A ponte é um bem pré-fabricado, com desempenho e qualidade objetivamente definíveis. Isso a coloca no caminho do pregão e, o que costuma passar despercebido, também no do sistema de registro de preços — que o art. 6º, XLV, define como registro de preços relativos a “prestação de serviços, a obras e a aquisição e locação de bens para contratações futuras”. Nesta rota, a cabeceira é contratada à parte pelo órgão.
- Rota 2 — o escopo completo
- Quando a Tecnomod executa também a cabeceira e a fundação, entra em cena o art. 6º, XII: obra é a atividade privativa de arquiteto e engenheiro que “implica intervenção no meio ambiente” e inova o espaço físico. Executar encontro e fundação é isso. E o parágrafo único do art. 29 é expresso: o pregão não se aplica a obras e serviços de engenharia, salvo o serviço comum de engenharia da alínea “a” do inciso XXI, que exige “preservação das características originais dos bens”. Na prática, esta rota tende à concorrência.
- O que isso significa na hora de escrever o edital
- Que a decisão mais importante não é de preço, é de recorte do objeto. Separar a ponte da cabeceira permite registrar a estrutura em ata — e chamar quantas travessias o município precisar ao longo de dois anos — enquanto a obra de encontro é licitada conforme cada ponto exigir. Contratar o conjunto simplifica a gestão, mas fecha a porta do registro de preços.
- Emergência e calamidade
- Quando a ponte já caiu, a lei abre o caminho direto: o art. 75, inciso VIII, admite a contratação direta nos casos de emergência ou de calamidade pública, observados os requisitos que o próprio inciso fixa. É a hipótese em que o prazo de quatro dias deixa de ser argumento comercial e passa a ser o motivo da contratação.
A Lei nº 14.133, de 1º de abril de 2021, é norma nacional e alcança União, Estados, Distrito Federal e Municípios; os regulamentos de registro de preços são editados por cada ente. A Tecnomod não presta assessoria jurídica — o enquadramento da contratação é decisão do órgão. O que a empresa fornece é a especificação técnica necessária ao termo de referência. Veja também a página de setor público e governamental e o material específico no site da Ponte Pronta.
Frota própria, do carregamento ao lançamento
Fabricar estrutura metálica muita gente faz. O que decide o prazo de quatro dias é o que vem depois: carreta, guindaste e equipe de içamento chegando juntos, no dia combinado, no lugar combinado.
E aqui há uma vantagem que não é óbvia: a ponte tem a mesma largura de um container ISO. Ela viaja em carreta comum, como carga de largura normal — e é carregada, amarrada e descarregada pelo mesmo procedimento que a Tecnomod usa para container todos os dias. Não é um transporte especial que precisa ser inventado a cada entrega.
É a mesma operação que a empresa roda para módulo habitável, com frota e equipe próprias a partir das bases de Fortaleza e de Paulínia. O transporte não depende de contratar terceiro, e o cronograma não depende da agenda de ninguém de fora.
E o caminho de volta existe. Terminada a necessidade naquele ponto, a mesma equipe retira a ponte e a reinstala em outro — o que torna a locação viável para acesso de obra, via de serviço de mina, desvio de tráfego e travessia de safra.
O que o comercial mais responde
Se a sua pergunta não estiver aqui, o WhatsApp responde de segunda a sexta, das 8h às 18h. Conteúdo complementar fica no site da Ponte Pronta.
Em quanto tempo a ponte fica pronta?
Quatro dias — e vale ser preciso sobre onde o relógio começa a contar. O ciclo é vistoria e projeto, transporte e mobilização, lançamento com guindaste e liberação do tráfego. Ele pressupõe as cabeceiras concluídas. Se o encontro ainda precisa ser executado, some o prazo da cabeceira, que depende do tipo de solo e da cota do ponto. A ponte em si não é o gargalo: ela sai da fábrica montada.
Quanto a ponte aguenta?
Ela é dimensionada para o trem-tipo TB-450 da ABNT NBR 7188:2013 — a classe 45, a mesma usada no projeto de ponte rodoviária no Brasil. Na prática, isso significa caminhão carregado, carreta, colheitadeira e maquinário agrícola. O dimensionamento de cada travessia é confirmado pela engenharia na vistoria.
TB-45 e TB-450 são a mesma coisa?
São a mesma classe de carregamento, com nomes de edições diferentes da norma. “Classe 45” e “TB-45” vêm da ABNT NBR 7188:1984. A segunda edição, de 2013, cancelou e substituiu a anterior e passou a designar o veículo-tipo como TB-450. Em edital e em memorial descritivo, a designação vigente é TB-450.
Qual é o vão e a largura da ponte?
Cada módulo tem 12 metros de comprimento e 2,40 m de largura de tráfego, o que comporta um veículo por vez. Mas a ponte é modular de verdade: dois módulos lado a lado formam 4,80 m de largura, com passagem nos dois sentidos, e a composição continua a partir daí. O comprimento segue a mesma lógica, associando módulos de 12 m. O arranjo da sua travessia é fechado na vistoria.

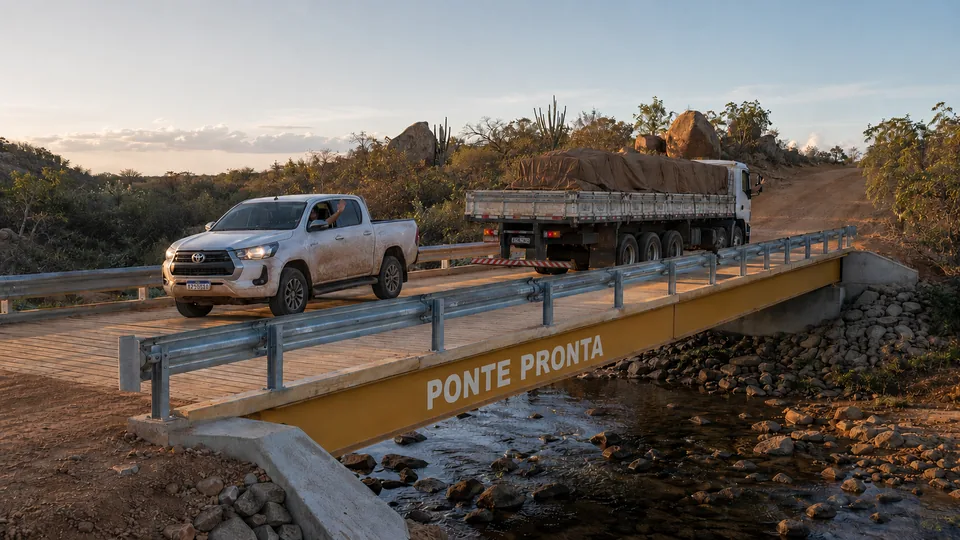

Dá para fazer uma ponte mais larga, de mão dupla?
Dá. É exatamente para isso que a solução é modular: dois módulos lado a lado entregam 4,80 m de largura de tráfego, que é o que uma via municipal costuma pedir para passar nos dois sentidos ou para abrir espaço ao pedestre. Largura maior que isso também se compõe, conforme o projeto do ponto.
Dá para alugar em vez de comprar?
Dá, e é onde o produto costuma fazer mais sentido. Acesso de obra, desvio durante uma intervenção, safra e resposta a emergência têm prazo definido — a locação faz o custo acompanhar o período em vez de virar patrimônio a manter. Fornecimento por venda também está disponível.
Quem executa as cabeceiras?
As duas formas existem. A Tecnomod pode fornecer apenas a ponte, com a cabeceira executada pelo cliente ou por terceiro, ou assumir o escopo completo, com encontro e fundação. A escolha não é só operacional: no setor público ela muda o regime de contratação, e a página explica as duas rotas na seção sobre licitação.
A ponte pode ser retirada e reinstalada em outro ponto?
Pode, e é o que a separa da obra convencional. Terminada a necessidade naquele ponto, a estrutura é desmontada e reinstalada em outro. É o que torna viável atender uma via de serviço que muda de traçado, um desvio que só existe durante a obra ou uma travessia de safra.
Como a ponte chega ao local?
Montada, sobre carreta. A ponte tem a mesma largura de um container ISO, o que faz dela uma carga de largura normal: viaja em carreta comum e é carregada, amarrada e descarregada pelo mesmo procedimento que a Tecnomod usa para container todos os dias, com frota e equipe próprias. Não é um transporte especial que precisa ser montado a cada entrega — e é por isso que a data combinada se sustenta.
O que o local precisa ter no dia da instalação?
Acesso da carreta até a margem e área firme e livre para o guindaste patolar. A ponte chega montada sobre carreta e é içada para a posição — não há canteiro de obra, não há concretagem no local e não há cura para esperar.
Como uma prefeitura contrata?
Por dois caminhos, e a diferença está no recorte do objeto. Contratando apenas a ponte, ela é um bem com especificação objetiva — cabe em pregão e em ata de registro de preços, inclusive em regime de locação, porque o art. 6º, XLV, da Lei 14.133/2021 inclui a locação de bens na definição. Contratando o escopo completo, a execução da cabeceira caracteriza intervenção no meio físico e tende a se enquadrar como obra, o que leva à concorrência. O enquadramento é decisão do órgão; a Tecnomod não presta assessoria jurídica.
E quando a ponte já caiu?
Aí o caminho é a contratação direta por emergência ou calamidade pública, hipótese do art. 75, inciso VIII, da Lei 14.133/2021, observados os requisitos que o inciso fixa. É a situação para a qual o produto foi feito: a estrutura sai da fábrica montada, viaja sobre carreta e é lançada com guindaste, sem canteiro de obra e sem concretagem no local.
Tem uma travessia para resolver?
Informe o vão a vencer, o veículo mais pesado que vai atravessar, se as cabeceiras já existem e a localização. O comercial retorna com proposta — para locação ou para venda.
